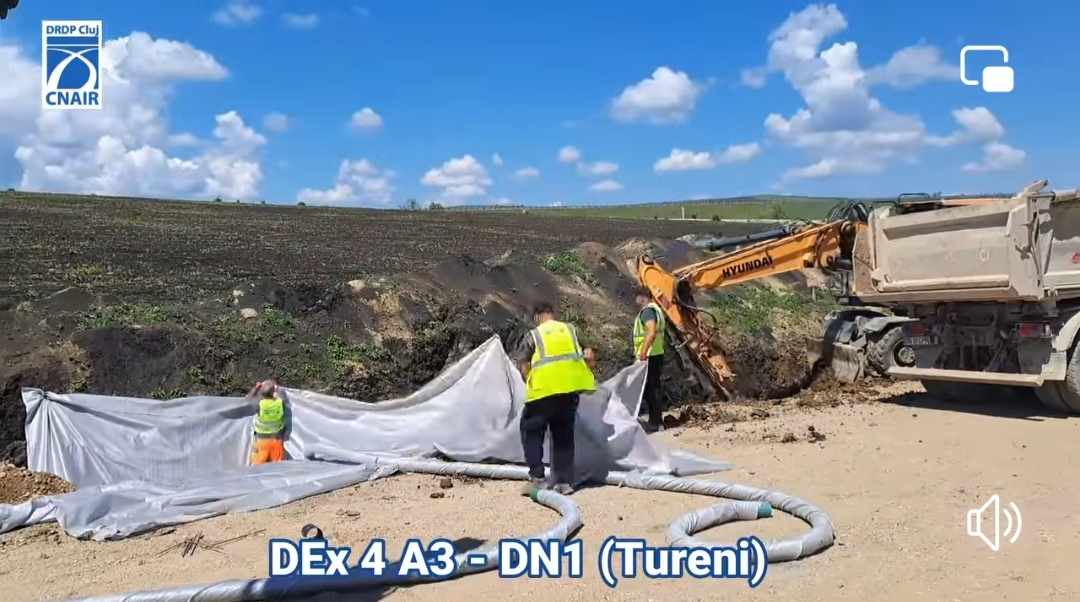

Lucrări în execuție:
Drum:
▶️umplutură pământ pentru stabilizare cu liant hidraulic;
▶️îmbunătățire pământ prin stabilizare cu liant hidraulic;
▶️așternere material granular, balast, piatră spartă;
▶️realizare dren longitudinal;
▶️relocare rețea medie tensiune – montare stâlpi.
Consolidări:
▶️execuție saltele de pământ armat;
▶️forare, lansare armătură, betonare piloți, lansare carcasă;
▶️excavație;
▶️turnare beton egalizare C12/15;
▶️montaj armatură fasonată.
Structuri:
Se efectuează lucrări la infrastructură:
▶️pasaj pe DN1 457+320 peste drum expres km 4+846;
▶️viaduct pe Drum Expres km 4+341 peste Valea Racilor;
▶️pasaj pe drum expres km 0+337;
▶️pod pe bretea Turda-Tureni km 0+684 peste Râul Negoteasa;
▶️pasaj pe drum expres km 3+569;
▶️pod de încrucișare pe strada 13 km 3+ 874.
Antreprenorul este mobilizat în șantier cu 284 de muncitori și 167 de utilaje și echipamente.
––––––––––––-
Antreprenor: Asocierea DIMEX 2000 COMPANY SRL (Lider) – AUTOTEHNOROM SRL – OPR ASFALT SRL – OBRAS PUBLICAS Y REGADIOS SA – CON-A OPERATIONS SRL
Lungime drum expres: 5 km;
Lungime bretele la nodul cu A3: 5,025 km;
Lungime bretele la nodul cu DN1: 2,748 km;
Valoare contract: 562.613.495,92 lei fără TVA.
Data Ordinului de începere a lucrărilor: 21.08.2023;
Durata de execuție a lucrărilor: 18 luni.
Sursa de finanțare: PT (Programul Transport 2021-2027) – Titlul 56;
Stadiu fizic: 28%.
